一年之计在于春——工程管理二处洛南二中项目春季工作剪影

2018-04-30 14:42:00      点击:

洛南二中项目经过2017年移山造地,在2018年初具备了总承包单位进场施工条件。今年213日经公开招标确定了总承包施工单位。这标志着洛南二中项目在今年春天即将进入全面开工建设的实施阶段。

我公司工程管理二处继去年顺利完成项目场地土方平衡及相应施工前准备阶段项目管理工作后,今年年初洛南二中项目部继续发扬精细化现场管理的服务理念。为项目为建设单位精心策划了施工进场前各项准备工作。

1228日组织建设单位、监理单位、施工单位进行了第一次工地见面筹备会。会上明确了各单位职责分工和工作流程。为项目打通了沟通路径。

第一次见面筹备会

2、以贯彻合同管理为重点的理念,组织图纸会审及答疑,经过多次合同谈判于411日在洛南县正式签订施工合同。

施工总承包合同签约会议

3、项目部成立BIM工作组对施工现场每一楼栋基础BIM建模。因本项目依山而建,各栋教学楼标高不一,且均有走廊连接,各栋楼之间如果出现标高误差后果严重。

BIM小组工作照

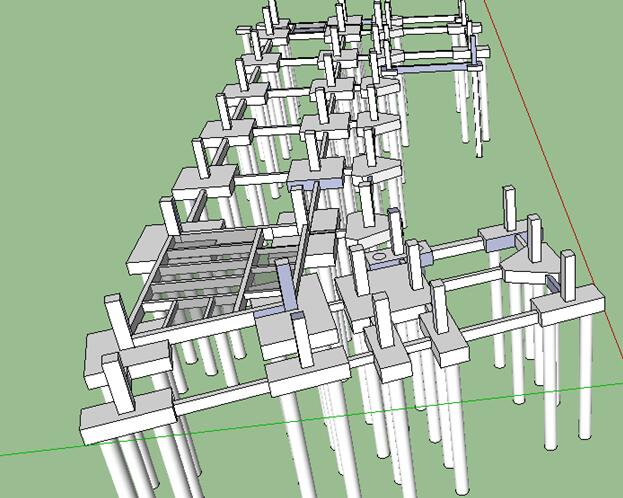

报告厅桩基BIM模型碰撞

4418日,组织施工单位、监理单位、建设单位、设计单位、勘察单位进行场地第一根长螺旋钻孔灌注桩和旋挖钻孔灌注桩试桩的施工。

                                     试桩施工

5、对施工单位平面布置提出建议,组织管理施工单位进行现场临时设施建设,场地施工道路建设及文明施工设施建设。协助建设的单位组织开工仪式和接受上级单位检查。

6428日,现场组织第一次工地例会。明确建设目标,各单位逐个发言表明工作决心和工作计划安排,并由建设单位对项目管理公司授权。这为我公司更好的服务于洛南二中项目提供了坚实的基处。洛南二中项目部全体人员决心在这个百花争艳的春天不负春光开展好本项目的各项管理工作。

      第一次工地例会我公司工程管理二处洛南二中项目部经理发言
